Come fare acqua da un pozzo per l'uso durante tutto l'anno
Molti sviluppatori che hanno costruito un pozzo in una trama di campagna, prima o poi pensano di condurre un sistema di approvvigionamento idrico direttamente all'edificio principale qualche tempo dopo la sua costruzione. A tal fine, si consiglia di utilizzare la versione invernale, che prevede la posa di condotte a una certa profondità. Cioè, gli elementi devono essere nello strato senza congelamento.

Vantaggi di questo metodo
Il pozzo è una struttura idraulica che consente l'estrazione delle acque sotterranee. Durante l'erezione, una rientranza verticale è realizzata nel terreno, le cui pareti sono rinforzate con vari materiali.
Questa opzione ha molti aspetti positivi.
- La possibilità di costruire con le tue mani ti consente di fare a meno del coinvolgimento di specialisti dall'esterno, il che significa che ci sono risparmi sostanziali.
- Il prezzo dei materiali utilizzati non è molto alto, rendendo possibile ottenere strutture idrauliche economiche ma piuttosto efficienti.
- L'indipendenza del sistema da fattori esterni offre l'opportunità di eseguire lavori di manutenzione e riparazione in un momento conveniente.
- Dopo l'installazione, non è necessario pagare il volume d'acqua usato, anche se ci saranno ancora delle spese durante il funzionamento.

NOTA! A differenza di un pozzo artesiano, i costi di costruzione di una struttura idraulica di questo tipo sono molto più bassi. Per l'estrazione dell'acqua, è sufficiente installare una pompa a pozzo profondo a bassa capacità.
Eventi di base
Dopo aver familiarizzato con i vantaggi di questa opzione, è necessario elaborare più in dettaglio come condurre la fornitura di acqua dal pozzo alla casa in modo indipendente. Ogni fase deve essere considerata separatamente al fine di comprendere meglio il processo. Inizialmente si presume che la struttura idraulica esista già sul terreno.
Design del sistema
Quando si costruisce una rete per fornire acqua alla struttura, la corretta stesura del progetto è un punto importante. Ogni oggetto ha le sue caratteristiche, quindi, in caso di mancato rispetto di alcune regole, appaiono tutti i tipi di difficoltà.
I seguenti sono i passaggi principali.

- In primo luogo, vengono identificati determinati requisiti per i sistemi di comunicazione, nonché i loro parametri operativi.. La valutazione tecnica effettuata in fase di progettazione consente di migliorare le caratteristiche qualitative della rete, riducendo in tal modo il costo delle riparazioni future.
- Successivamente, il consumo e la quantità di acqua totali vengono calcolati dai singoli nodi.. I calcoli corretti miglioreranno l'efficienza del sistema. Inoltre, uno studio dettagliato offrirà l'opportunità di fornire articoli con un carico maggiore per effettuare la distribuzione.
- Dopodiché, viene disegnato un diagramma dell'intera rete, in cui verranno riflessi gli elementi principali ei nodi e una stima con calcoli approssimativi dei costi. A questo punto, è necessario decidere i materiali e le attrezzature utilizzate.
Attenzione! Prima di installare il sistema di approvvigionamento idrico dal pozzo alla casa, è necessario familiarizzare con i punti di SNiP 2.04.02-84, dove sono indicate le principali informazioni sulle reti esterne.
Posa della pipeline
La consegna dell'ambiente di lavoro viene effettuata utilizzando elementi conduttivi sotto forma di tubi in metallo o materiale polimerico. I prodotti in metallo-plastica sono più spesso installati, in quanto resistenti alle influenze chimiche e meccaniche.

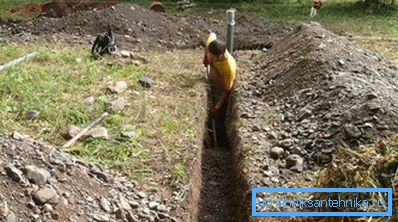

In primo luogo, viene scavata una trincea, la cui profondità supererà il livello di congelamento del suolo. Altrimenti, nel periodo invernale, l'acqua potrebbe congelarsi all'interno delle condotte. Tuttavia, quando si usa un cavo speciale, questa distanza è abbastanza realistica da accorciare, specialmente quando si tratta di regioni con un clima freddo.
In caso di necessità, sono disposti pozzi di osservazione. Di solito si trovano in luoghi in cui il ramo gira, diverge o si approfondisce. Con il loro aiuto, puoi raggiungere luoghi difficili.
Di seguito viene considerato come posare un pozzo sotto l'acqua per la manutenzione e l'ispezione di componenti importanti.
- Il primo passo è preparare una fossa di 11 m, la cui profondità dovrebbe essere 30-40 cm in più del livello di congelamento del suolo in una particolare regione. In fondo è necessario versare uno strato di sabbia 10-15 cm.
- Nella seconda fase, viene posata la fondazione di calcestruzzo, che sarà in grado di resistere alla muratura. La fondazione può essere fatta sotto forma di un nastro o di una solida piattaforma.

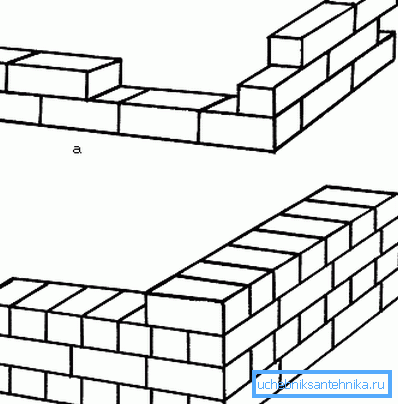

- Successivamente, le pareti sono costruite con uno spessore di un mattone, cioè 250 mm. Gli elementi vengono posati alternando i cucchiai e le file macinate fino a quando la struttura raggiunge la cima.
- All'ultimo stadio, la soletta viene posata con il portello direttamente sui piani laterali della struttura.

Fai attenzione! Prima di numerare i pozzi nella rete idrica, è necessario calcolare il loro numero totale e scopo. Le condotte possono diramarsi non solo orizzontalmente, ma anche verticalmente sul sito.

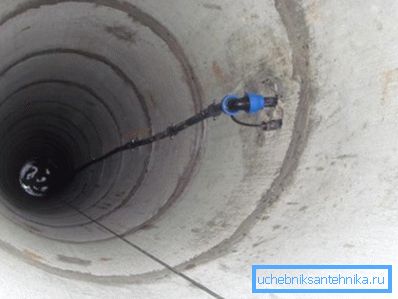

Dopo l'erezione delle strutture di osservazione, vengono trasferite nell'immediata posa dei tubi nella trincea preparata. All'interno dei pozzetti, gli elementi sono collegati per mezzo di accessori regolabili o di attracco, a seconda della situazione. Le parti più comunemente utilizzate sono il tipo di compressione.

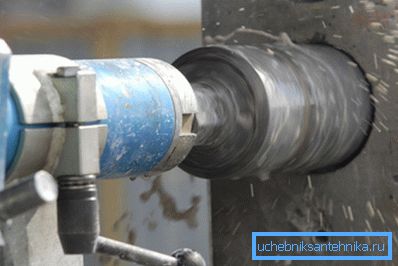

Per l'immissione di acqua dal pozzo viene realizzato un foro corrispondente al diametro del tubo dell'acqua.

Installazione della pompa sommergibile

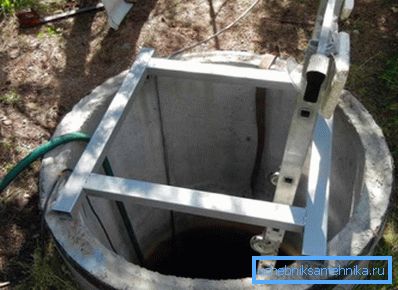

Il dispositivo idraulico per il fluido di pompaggio è sospeso utilizzando un cavo speciale. Per l'elemento di fissaggio, il telaio è solitamente realizzato con angoli in acciaio e posizionato su anelli in cemento. La fissazione è effettuata usando ancore.
La pompa è posizionata all'estremità del frammento del tubo con il quale verrà unita all'angolo. Successivamente viene svolto il cavo per la connessione alla rete elettrica. Una valvola di ritegno è installata in uscita, proteggendo il sistema dal flusso opposto di acqua.

Un raccordo in ottone o plastica è collegato alla valvola di non ritorno, a cui è fissato il tubo stesso. Il cavo elettrico è collegato ad esso tramite nastro isolante. La struttura assemblata viene abbassata nel pozzo. Il bordo della cavezza si unisce al telaio metallico.

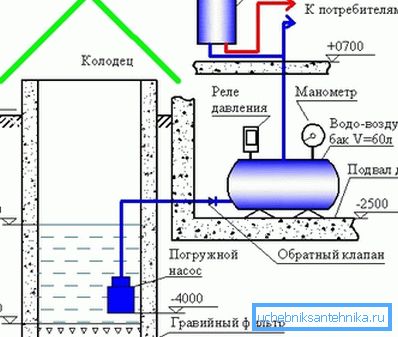

Successivamente, la sezione orizzontale della pipeline deve essere ancorata alla parte orizzontale usando un elemento angolare. Per quanto riguarda il cavo elettrico, può essere estratto direttamente attraverso la parte superiore o inserito in una trincea preparata. (Vedi anche l'articolo Approvvigionamento idrico per l'irrigazione nel paese: caratteristiche.)
Processo di installazione dell'apparecchiatura

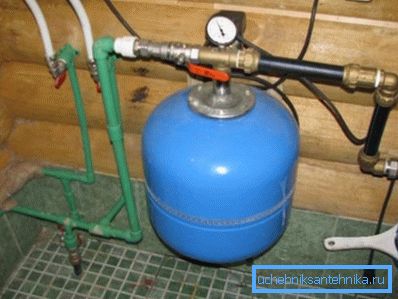

L'automazione della pompa dovrebbe essere il più confortevole possibile, quindi è installato un idroaccumulatore, che è un contenitore speciale parzialmente riempito d'acqua. Un certo volume è aria. Quando l'acqua diminuisce, la pressione diminuisce e quando il livello aumenta, viceversa.

Tale dispositivo è un punto di trasferimento tra il consumatore e la fonte. Maggiore è il serbatoio della membrana, minore sarà l'inclusione di una pompa elettrica e, pertanto, la probabilità del suo guasto diminuirà in modo significativo. La capacità del serbatoio varia tipicamente da 50 a 200 litri.
L'installazione del dispositivo viene eseguita all'interno, in quanto è necessario per prevenire la probabilità di congelamento del liquido. Il dispositivo consente di fare scorta di una certa quantità d'acqua in caso di interruzione di corrente, mentre la pompa non funzionerà.
L'elemento di controllo è un pressostato che consente di accendere il dispositivo idraulico quando la quantità di liquido diminuisce e spegnerla durante il riempimento del serbatoio. Il prodotto elettromagnetico è installato sulla parte superiore della pompa in posizione orizzontale.

Test di sistema
Dopo aver collegato l'apparecchiatura, è necessario verificare l'operatività della rete idrica. Se tutti gli elementi funzionano correttamente e le condotte non perdono, è possibile eseguire il lavoro finale.
Gli elementi conduttivi sono avvolti con geotessile e ricoperti da uno strato di sabbia. Il tumulo risultante è coperto direttamente con il terreno che è stato rimosso prima. I tombini sono installati sui tombini, se presenti, nel sistema idraulico.
Parte finale
Molti sviluppatori stanno pensando a come realizzare un sistema di approvvigionamento idrico estivo da un pozzo per irrigare un orto e fornire gli edifici per la casa con liquidi solo nella stagione calda.
In questo caso, è possibile rifiutare l'approfondimento delle tubazioni e l'installazione di apparecchiature aggiuntive. Tuttavia, il principio di installazione rimane lo stesso, che riflette questa istruzione. Puoi leggere i dettagli sul video in questo articolo.
