Qual è la posa del rifornimento idrico sotto la strada e in che modo si differenzia dall'instradamento dei tubi attraverso i cantieri? Risponderemo a questa e altre domande ugualmente importanti in questo articolo.

I moderni metodi di posa delle reti idriche e fognarie sono diversi e pertanto è possibile scegliere il metodo che meglio si abbina alle caratteristiche dell'oggetto in cui viene eseguito il tracciamento e il relativo lavoro di installazione.

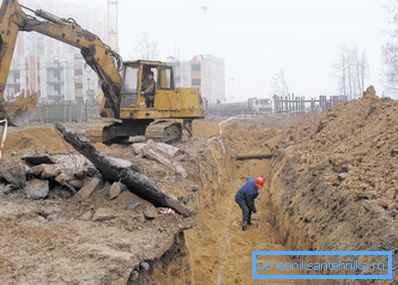

Preparazione di una trincea con riempimento di sabbia per posa di tubi

Metodi di tracciabilità della classificazione

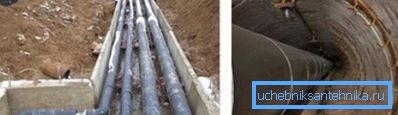

Un esempio di come la posa congiunta di reti di calore e impianti idraulici

In base alle peculiarità del territorio, alla presenza della carreggiata, all'intensità del traffico, ai parametri di trasporto di un mezzo liquido, ecc., Viene selezionato e utilizzato un metodo di posa aperto, nascosto e chiuso.

In base alla posizione della condotta varia:

  • fuori terra,
  • sotterraneo,
  • metodo di tracciamento subacqueo.

Consideriamo più in dettaglio l'implementazione dei metodi elencati.

Traccia aperta

Strada aperta

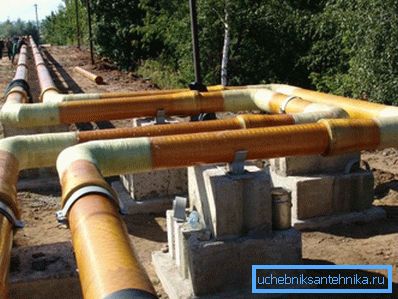

La posa di tubature esterne, o come viene chiamato anche tracciamento aperto, viene effettuata attraverso l'uso di strutture edili appositamente costruite o già esistenti, come pilastri, muri, cremagliere, ecc. In alcuni casi, questo metodo consente di localizzare i percorsi attraverso i canali di passaggio e semi-passaggio, sulla superficie del terreno o in una trincea.

Il tracciamento del terreno aperto sul terreno, il cui prezzo è più accessibile, è il seguente:

  • fissaggio su supporti o su fondamenta appositamente posate;
  • ancoraggio o installazione di carichi su tubazioni per prevenire cedimenti di alcune tratte autostradali e il verificarsi di situazioni di emergenza;
  • installazione riempita con terreno locale o importato.

L'istruzione del dispositivo aperto di condutture idriche e fognarie sotto le strade di trasporto prevede i seguenti metodi di organizzazione dei lavori di costruzione:

  • con una breve sosta di traffico sulla strada (senza la necessità di una deviazione);
  • con l'arresto del traffico in due fasi (prima una sovrapposizione di corsie e poi l'altra);
  • senza fermare il traffico (bypass organizzato).

Importante: il tracciamento con l'intersezione della strada in difficili condizioni idrologiche e geografiche viene effettuato utilizzando tunnel. Questo metodo di posa della condotta è di facile manutenzione e riparazione del percorso.

Tracciando in modo nascosto

I metodi nascosti per la posa delle reti di approvvigionamento idrico presuppongono l'ubicazione di tubi in trincee appositamente scavati per questo. In assenza della possibilità di disporre le trincee, nessun canale viene utilizzato nelle pareti e sotto la lastra di fondazione degli oggetti di costruzione.

Importante: uno svantaggio significativo di questa soluzione è l'accesso difficile alle comunicazioni, poiché la strada per la riparazione o la manutenzione può essere penetrata solo aprendo completamente le strutture corrispondenti.

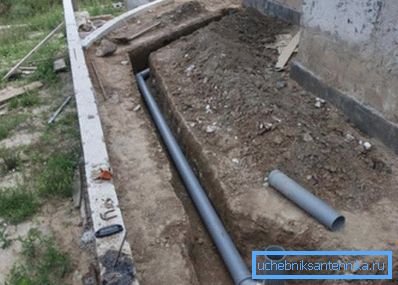

Posizione di fognatura nella fossa

Tra i requisiti per eseguire i lavori di scavo sulla costruzione di fosse e trincee, notiamo quanto segue:

  • Il taglio dovrebbe essere fatto senza modificare la struttura naturale del terreno;
  • Se il terreno viene selezionato al di sotto del livello specificato dal progetto, è consentito utilizzare un letto di sabbia sul fondo della trincea, ma a condizione che lo spessore dello strato non sia superiore a mezzo metro.
  • Se il terreno viene selezionato in base alla profondità del progetto, il fondo della trincea è rivestito con un riempimento di sabbia di 10 cm di spessore.
  • Il riempimento del tubo viene eseguito dall'alto e sui lati mediante uno strato protettivo di sabbia con uno spessore da 15 a 30 cm, dopo il quale il terreno viene riempito.
  • Nel processo di riempimento, un rullo viene versato dal terreno non consolidato e formato, che si assesterà al livello di progettazione in circa un anno.
  • Non è permesso posare un percorso in inverno su una base ghiacciata.
  • Prima della posa, i tubi usati e gli elementi di collegamento devono essere ispezionati per i difetti (schegge e crepe).
  • Il rinterro del percorso posato può essere effettuato solo dopo un test idraulico di successo.
  • A seconda del diametro del sistema di erogazione dell'acqua, il rinterro viene eseguito da un escavatore o manualmente.

Tracciando in modo chiuso

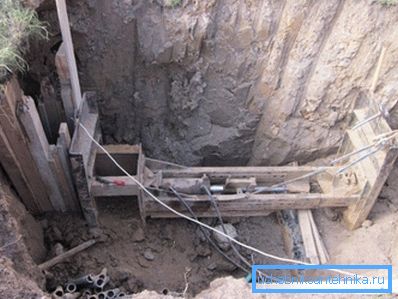

Nella foto una puntura del terreno sotto il manto stradale

Le moderne tecnologie consentono di tracciare un percorso con tubi di qualsiasi diametro effettivo senza la necessità di aprire il terreno.

Il routing chiuso viene eseguito utilizzando uno dei seguenti metodi:

  • scudo e tunneling;
  • microtunnelling;
  • forare con l'uso di martinetti, attrezzature per vibrazione, punteruoli meccanizzati, ecc .;
  • punzonatura del terreno mediante punzoni pneumatici;
  • pressatura a vibrazione sottovuoto del terreno;
  • foratura (foratura orizzontale, direzionale, vibrante).

La scelta di uno dei metodi elencati per la posa di tubi senza scavo è determinata dal diametro e dalla lunghezza del percorso, dalle proprietà fisico-meccaniche e dalle caratteristiche idrogeologiche del terreno. Ancora una volta, la scelta del metodo e, di conseguenza, il costo di posa di un tubo dell'acqua per metro è in gran parte determinato dal tipo di attrezzatura disponibile.

Tubo senza scavo che si posa in un caso sotto la strada

Infine, consideriamo più dettagliatamente i metodi più efficaci e quindi i più popolari di guarnizione chiusa.

  • "Pipe in pipe" è un metodo che consente di ripristinare un logorato, e persino un gasdotto di emergenza senza spese eccessive. A volte questo metodo viene utilizzato per costruire percorsi protetti da influenze meccaniche e chimiche esterne.
  • "Puncture" è un metodo popolare per praticare fori nel terreno mediante punzonatura meccanica utilizzando attrezzature specializzate.

Per creare una resistenza minima più spessa rispetto al terreno, l'attrezzatura di spinta è dotata di una punta di una forma o di un'altra. Come regola, un cono di metallo liscio è usato come un suggerimento. Un tubo viene disegnato nel foro conico. (Vedi anche l'articolo Come scegliere le tubazioni per il riscaldamento: caratteristiche.)

conclusione

Ora sai cosa sono le tubazioni delle perforazioni e come vengono eseguite le tubazioni di superficie e sotterranee. Applicare in pratica le informazioni ottenute, ad esempio, quando si organizza un sistema di approvvigionamento idrico o un sistema di fognatura con le proprie mani in una dacia.

Ci sono domande per le quali hai bisogno di risposte complete? Altre informazioni utili possono essere trovate guardando il video in questo articolo.
