Praticare un foro - scegliere un luogo e un tempo
Prima di iniziare la costruzione di un sistema di approvvigionamento idrico autonomo, è necessario determinare la posizione dell'oggetto sul sito. Questo è un momento cruciale in cui dipenderà l'efficacia, la convenienza e il prezzo del progetto, nonché le sfumature di ottenere i permessi.
Vi diremo dove e quando è meglio sviluppare una fonte di acqua potabile.

Posizione sul sito
Informazioni generali

È possibile localizzare un pozzo su un sito ovunque, ma con alcune riserve:
- È possibile perforare un pozzo sotto casa? È possibile, ma solo se si tratta di un pozzo abissino o di un buco poco profondo sulla sabbia, altrimenti non è possibile guidare un'installazione di perforazione nel seminterrato. Anche la successiva riparazione e manutenzione della struttura sarà difficile, quindi c'è molto da pensare, sebbene i risparmi derivanti da tale decisione siano piuttosto consistenti;
- Non dovresti scegliere il punto più basso del sito, poiché durante le inondazioni il cassone sarà allagato e l'accesso ad esso sarà difficile. Ci sarà anche il pericolo di contaminazione della falda acquifera con acqua superiore e acqua sedimentaria. Infine, la pendenza massima verso la sorgente non dovrebbe superare i 35 gradi angolari;

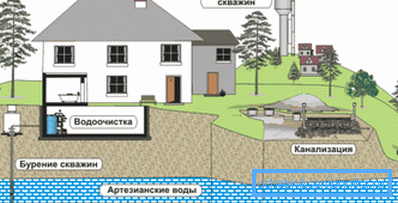

- La distanza dalla fonte d'acqua alla casa è migliore per scegliere il minimo, ma non meno di 3 metri. Più il pozzo si avvicina, minore è il costo di tubi e terrapieni, nonché un minore carico sul motore della pompa;
- La distanza dal pozzo alla fonte di infezione più vicina: fosse settiche, toilette, pozzo nero o pozzo di compost, siti di sepoltura, discariche, bestiame e animali domestici - almeno 50 metri, di solito da 50 a 100 m;

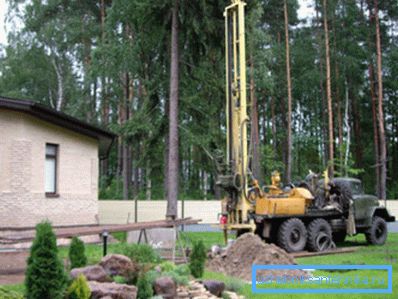

- Se il lavoro con le proprie mani è impossibile, allora è meglio prevedere il metodo di guida dell'apparecchiatura al sito e la sua posizione su di esso, nonché uno spazio libero sufficiente intorno e sopra l'installazione per tutte le manipolazioni;
- Potrebbe essere necessario un percorso per un kunga o un rimorchio per lavoratori.

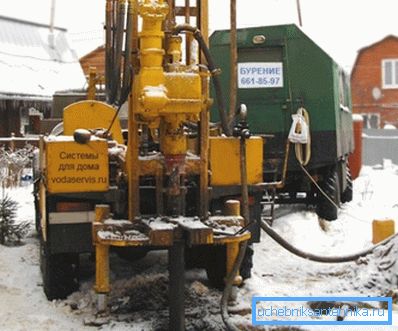

Fai attenzione! Le attrezzature di perforazione hanno un peso e dimensioni notevoli, quindi è necessario comprendere che il paesaggio del sito sarà rotto. Questo dovrebbe essere considerato quando si pianifica il lavoro.

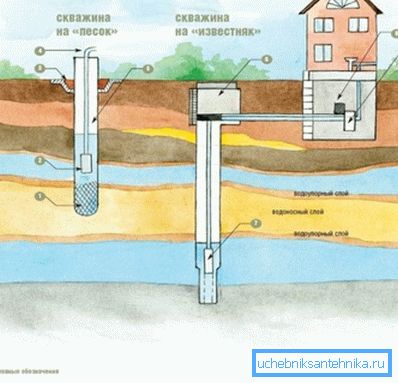

Pozzo artesiano

Se un pozzo abissino e un buco sabbioso possono essere posizionati quasi ovunque, allora per la costruzione di una fonte artesiana è necessario fornire alcuni punti..
Elenciamo le differenze caratteristiche di questa struttura:
- Un pozzo artesiano, con rare eccezioni, attinge acqua dalle falde acquifere calcaree. La profondità della loro presenza è in genere non inferiore a 50 - 100 metri, quindi è quasi impossibile scavare da soli. Di conseguenza, avrai bisogno di attrezzature e di una squadra di lavoratori;
- La fonte artesiana attraversa due o più falde acquifere, che comportano il rischio di tracimazione di liquidi e la miscelazione di acqua da diversi orizzonti, e ciò è inaccettabile. Pertanto, saranno necessarie stringhe di involucro ed eventualmente tamponamento, che influenzeranno anche le condizioni del sito;
- L'acqua dagli orizzonti calcarei è considerata una riserva strategica dello stato, quindi sarà richiesto un permesso per aprire il serbatoio e installare il pozzo. Di norma, il progetto della struttura futura è costituito in collaborazione con l'organizzazione che esegue la perforazione, e la posizione sarà scelta dagli specialisti e dagli ingegneri della società di perforazione, e successivamente sarà approvata dall'autorità di vigilanza che rilascia il permesso e la licenza;
- È possibile equipaggiare una fonte artesiana per due o tre fattorie separate, il che è vantaggioso dal punto di vista economico. Allo stesso tempo, la ricerca di un luogo è fatta tenendo conto delle considerazioni sul reciproco vantaggio dei vicini;

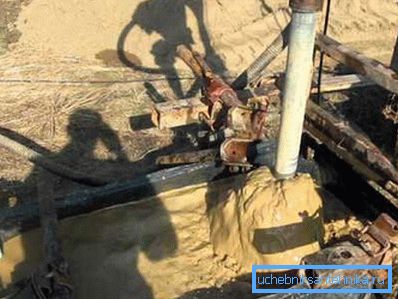

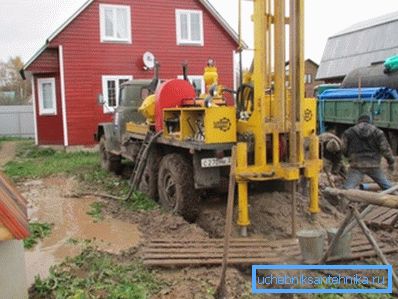

- Quando si sviluppa la roccia, si può usare un fluido di perforazione, che verrà versato sul sito, lasciando uno strato di argilla e fango.

Inoltre, dovresti pensare in anticipo alla logistica. Il fatto è che per il passaggio gratuito dell'installazione e delle apparecchiature ausiliarie è necessario un percorso non inferiore a 3 metri di larghezza. Per installare e posizionare la torre con una macchina, è necessaria un'area piuttosto ampia - circa 4x9 metri.
È anche necessario fornire un posto per il posizionamento di un trasportatore d'acqua con fango di perforazione, un rimorchio per la squadra di lavoro, aste di trivellazione e altri strumenti. Potrebbe essere necessario il collegamento dei cavi di alimentazione.

Un altro punto importante: l'altezza della piattaforma petrolifera è di circa 10 metri, quindi è necessario garantire lo spazio libero sopra l'attrezzatura, eliminare rami di grandi dimensioni, tubi e tutti i tipi di cavi. La perforazione sotto le linee ad alta tensione e la rete del gas è severamente vietata!

Infine, la stringa di perforazione verrà assemblata nella parte posteriore dell'installazione e ciò richiederà almeno sei metri di spazio libero.
Fai attenzione! Vale la pena discutere con i rappresentanti della società di perforazione i percorsi e le direzioni delle possibili manovre e coordinarli con il paesaggio del sito per minimizzare il danno.
È ora di lavorare

Poiché le moderne piattaforme di perforazione sono in grado di funzionare in qualsiasi momento dell'anno, prendi in considerazione le caratteristiche di ogni stagione:
- L'ora legale è tradizionalmente considerata ottimale per qualsiasi costruzione, anche per la costruzione di pozzi. In questo momento, c'è un drenaggio naturale del suolo, che facilita notevolmente la ricerca della falda acquifera, inoltre, il lavoro contribuisce a una temperatura confortevole e alle condizioni della roccia. Lo svantaggio è il grande afflusso di clienti da società di perforazione, che porta alla fretta e qualità inferiore a causa della velocità;
- Il periodo autunnale, in particolare i primi mesi, è considerato ottimale per la perforazione di pozzi poco profondi (fino a 25 metri). In questo momento, la temperatura rimane accettabile, il terreno è ancora abbastanza secco, il terreno non è ghiacciato. Spesso, in autunno, si sotterrano nella profondità del congelamento per continuare in inverno;

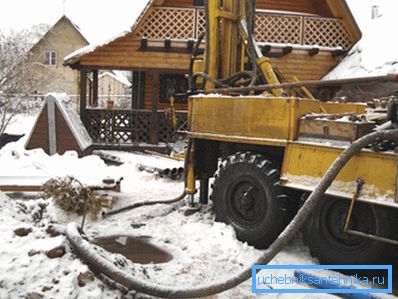

- L'inverno è adatto anche alla perforazione, poiché durante questo periodo il lavoro non interferisce con le precipitazioni, e il terreno nel sito è molto forte e non collassa sotto le ruote dei camion. Anche in inverno gli strati superiori sono meno mobili, il che facilita il lavoro. L'afflusso di volontari diminuisce drasticamente, ei perforatori non hanno limiti di tempo;

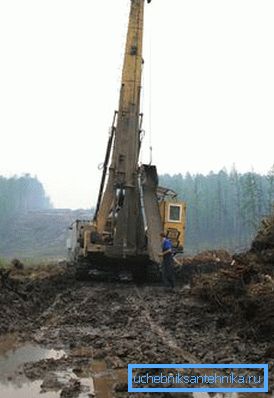

- La primavera è considerata il momento peggiore per iniziare la perforazione, dal momento che livelli elevati di acque sotterranee rendono difficile la determinazione della falda acquifera. Inoltre, il terreno sul sito è confuso con l'acqua di fusione, e le attrezzature pesanti trasformano rapidamente il sito in un disastro continuo di fango. Altrimenti, questo periodo è anche abbastanza adatto allo sviluppo, ma le società di perforazione accettano a malincuore di lavorare durante l'alluvione.

Fai attenzione! Sulla base di queste informazioni modeste, è possibile determinare in modo specifico il momento più appropriato per il lavoro. Se leggi attentamente la lista, è facile scoprire che ogni stagione ha i suoi vantaggi e svantaggi, tranne, forse, la primavera, quando gli svantaggi superano chiaramente i vantaggi.
conclusione
La scelta del meta per posizionare un pozzo sul sito è un compito importante e cruciale. Abbiamo scoperto dove perforare un pozzo - esterno o interno, e considerato anche tutti i punti importanti, iniziando dalle dimensioni dell'attrezzatura e finendo con la stagione per il lavoro. Il video in questo articolo illustra ulteriormente questo.
