Ventilazione stimata: riferimenti normativi e campioni

28-09-2018
Ventilazione

Quali lavori possono includere stime per l'installazione di ventilazione? Quali norme di consumo di materiali ausiliari e costi uomo-ora dovrebbero essere basati su? Ci sono degli standard per questi costi? Nel nostro articolo cercheremo di rispondere a queste domande.

Qualsiasi lavoro inizia con la documentazione e il budget.

Elenco dei lavori

Per cominciare, decideremo quali lavori possono essere inclusi nel preventivo.

principale

  1. Sviluppo del progetto e preparazione della documentazione di progetto.

Nota: il progetto deve essere giustificato da calcoli che confermano le sue prestazioni e la mancanza di ridondanza nelle prestazioni del sistema progettato. È ovvio che il cliente è interessato non solo all'efficienza, ma anche al risparmio dei propri fondi.

  1. Se necessario - smontaggio del vecchio sistema di ventilazione, smantellamento parziale delle pareti divisorie, alberi di punzonatura nei soffitti.
  2. Installazione di condotti d'aria, prese d'aria e fornitura di ombrelli e griglie.
  3. Installazione di ventilatori, filtri, riscaldatori, sistemi di climatizzazione e così via
  4. Un elemento separato è la stima per la messa in funzione della ventilazione.
La foto cattura il processo di debugging e gestione del sistema di aria condizionata.

ausiliario

Oltre all'effettiva installazione e smontaggio, l'esecutore:

  • Trasporto di materiali e attrezzature.
  • Carico e scarico (compreso l'uso della tecnologia, il cui lavoro è pagato separatamente).
  • La costruzione di siti temporanei, foreste, ecc.
  • In assenza di un'alimentazione stabile al momento dell'inizio del lavoro - fornitura del sito di costruzione con la propria produzione di energia elettrica.

Documenti normativi

Due documenti sono utili quando si redige un preventivo:

  1. Statistica delle stime elementali (GESN), sezione 20. Consentono di stimare la necessità di risorse (le stesse ore di lavoro, la durata dell'attrezzatura, il numero di rivetti, ecc.).

Frammento del sommario GESN.
  1. Prezzo unitario federale (PER), sezione 20. Questo contiene il costo stimato di ogni lavoro svolto durante l'installazione o lo smantellamento. Le tariffe sono di natura consultiva

Nota: oltre al PFR, ci sono anche i prezzi delle unità territoriali (TER), che sono adattati alle specifiche condizioni locali (logistica, condizioni stradali, temperature stagionali, ecc.). Come giustificazione per il budget può essere utilizzato come FER e TER.

Norme TER per il territorio di Krasnodar.

Diamo brevi estratti da entrambi i documenti.

GESN

Secondo questo documento, saranno necessarie le seguenti risorse per la posa di un condotto d'aria con una superficie totale di 100 m2 con uno spessore della parete di 0,5 mm e un diametro fino a 200 mm:

tipo Numero di
Tempo di lavoro 167,86 ore uomo
Macchinisti del costo del lavoro 1,3 ore uomo
Tempo di funzionamento dell'argano a mano con forza di trazione fino a 2 tonnellate 0,39 ore macchina
Tempo di funzionamento del saldatore ad arco 1,79 ore di auto
Il tempo di funzionamento di un camion con una capacità di sollevamento fino a 5 tonnellate 0,78 ore macchina
La durata della gru con una capacità fino a 10 tonnellate 0,52 ore macchina
Consumo di metallo per pareti del condotto 100 m2
Consumo di bulloni di costruzione, rondelle e dadi 0,015 t
Consumo di elettrodi per saldatura 0,00045 t
Sigillare il consumo di mastice 0,00501 t
Consumo di cavi di amianto 0,00089 t
Consumo di guarnizioni in gomma 8 kg

FER

Ma i costi stimati, sulla base dei quali è stata compilata la stima locale per la ventilazione, provengono dai prezzi unitari federali per il 2001. Lo stesso condotto d'aria con uno spessore della parete di 0,5 mm, con un'area di 100 m2 e un diametro fino a 200 mm servirà come modello.

Categoria di costo Valore e unità
Totale costi diretti 2050, 56 rubli
Remunerazione dei lavoratori 1467 rubli
Funzionamento della macchina 134,14 rubli
Remunerazione dei macchinisti 7,02 rubli
Spese per materiali dispersi 449,2 rubli

Per chiarire: i materiali incorporati nel progetto sono una voce di spesa separata. I materiali non contati sono, per esempio, la sostituzione di una maschera da saldatore con vetro accidentalmente schiacciato o flangia rotta di una chiave regolabile durante un accoppiatore. Poiché la maggior parte del lavoro di installazione viene eseguito a mano, con l'aiuto di strumenti manuali, il fattore umano sarà l'elemento principale dei costi non registrati.

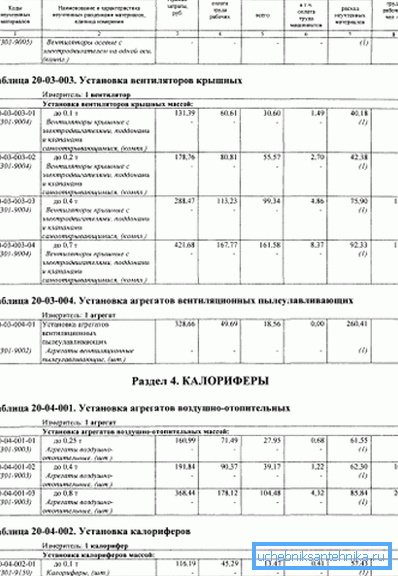

Pagina FER 2001-20.

campione

Speriamo che le istruzioni per il bilancio in termini generali siano comprensibili per il lettore. Ora esamina il campione. Un esempio è la stima del dispositivo di ventilazione compilato dalla società Smeta-Moscow con sede a Mosca; a causa della portata limitata del nostro materiale, presentiamo solo un breve estratto dal suo testo.

Numero di posizione Giustificazione (codice e numero del documento normativo) Articolo di spesa Numero di Costo totale del pagamento, rubli Il costo di macchine operatrici, rubli Il costo degli operai, delle ore di lavoro
1 TER 20-06-002-01 Installazione di camere di alimentazione tipiche con una capacità fino a 10.000 m3 / ora senza sistema di irrigazione 1 1.045,98 155,29 50.27
2 TER 20-03-001-02 Installazione di un ventilatore radiale con peso fino a 0,12 tonnellate 1 180.28 21 10.35
3 TER 20-02-019-01 Installazione di staffe per apparecchiature di ventilazione (100 kg di prodotto) 0,08 1.316,68 16.05 0.55
4 TER 20-02-003-10 Installazione delle griglie di ventilazione regolabili con feritoie in acciaio 150x150 mm 15 36.1 8.38 18,45
5 TER 20-01-001-02 Posa di condotti d'aria in alluminio o zincati con uno spessore di 0,5 mm e un perimetro fino a 600 mm (100 m2 di superficie) 0,025 3.123,92 216 4.83
6 TER 20-01-001-03 Posa di condotti d'aria in alluminio o zincati con uno spessore di 0,5 mm e un perimetro di 800, 1000 mm (superficie di 100 m2) 0,36 2.890,74 172,91 63.63
7 SPV-300-9066-1 Condotti d'aria in acciaio zincato con uno spessore di 0,5 mm (m2) 38.5 9799

Un altro esempio di stime estremamente semplificate.

conclusione

Speriamo che il nostro materiale aiuti il ​​lettore ad orientarsi nella preparazione delle stime. Come al solito, puoi trovare ulteriori informazioni nel video allegato in questo articolo. Buona fortuna!
